新闻中心
冬天里的“三把火”
来源:高能环境   |  2020-12-28 总浏览:81855

距离2021年的脚步越来越近

2020年我们经历了很多

承担了很多

收获了很多



在这即将辞旧迎新的日子

高能环境依旧捷报频传

多座生活垃圾焚烧发电项目

取得关键进展



在2020年收官之时

我们同时点燃“三把火”

温暖这个冬季

照亮全国垃圾治理之路





 山东·临邑

12月28日,高能环境山东省临邑县生活垃圾焚烧发电项目(以下简称临邑项目)顺利完成72+24小时试运行。

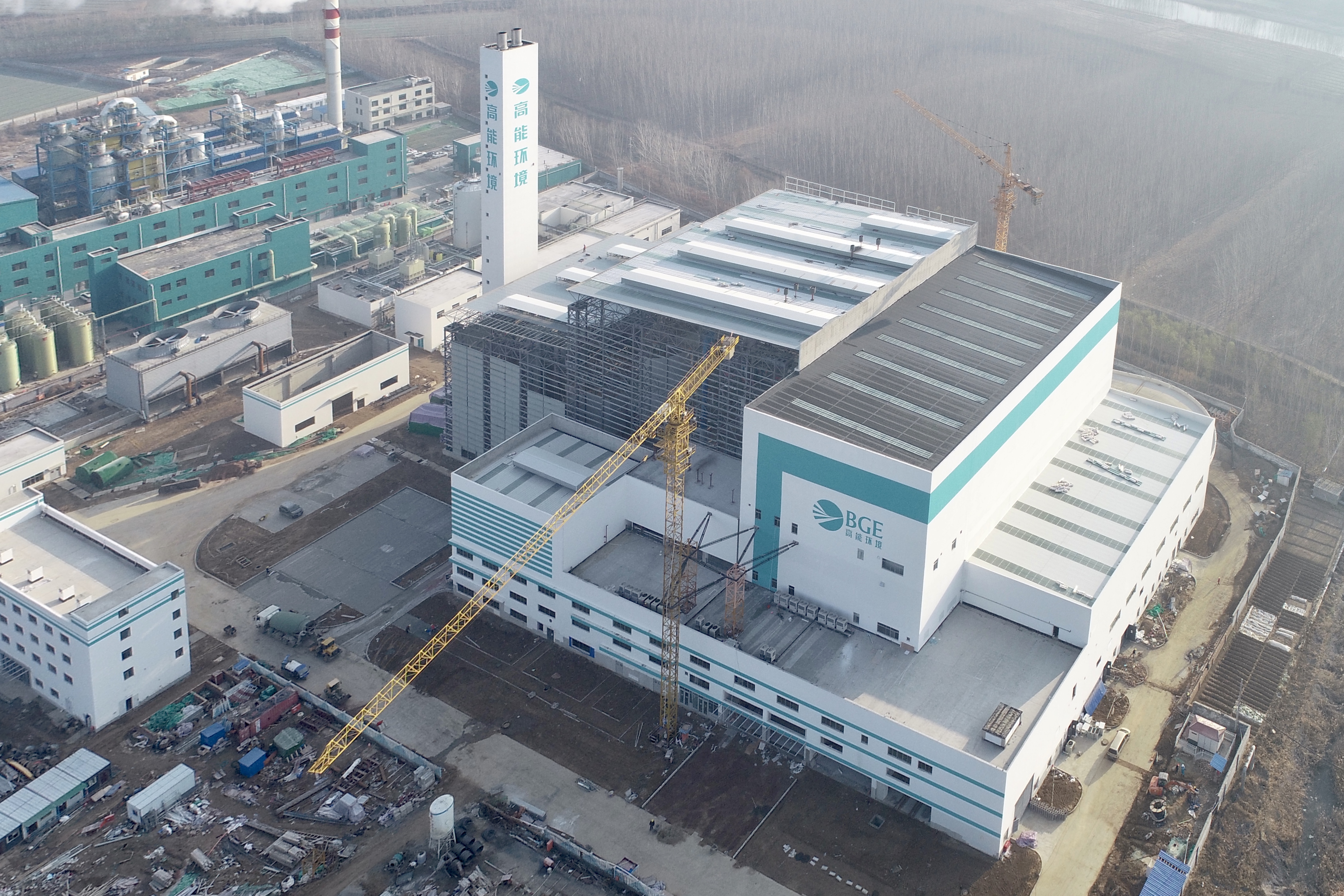

临邑项目全景



临邑项目占地不足59亩,设计处理规模800吨/天,选用2×400吨/天炉排炉焚烧,配置1×15MW凝汽式汽轮发电机组,烟气净化采用全工艺处理流程,排放标准全面优于欧盟2010标准,满足山东省地方标准重点区域排放限值,达到京津冀大气污染传输通道城市(“2+26”城市)污染物排放要求。



临邑项目并网成功



项目占地面积小

施工团队蜗居集装箱



自2019年9月20日起,临邑项目开始全力推进。由于临邑项目占地不足59亩,从一开始的土方开挖到72+24小时试运营,施工交叉作业频繁,再加上项目地理位置特殊,地下水位高且有流沙层,为团队带来极大挑战。项目团队没有因此而退缩,他们因地制宜制定详细的施工计划,并及时调整施工方案,整个建设期蜗居在体积较小、条件简陋的临时集装箱内,历经14个月的鏖战,最终顺利完成项目建设,为临邑县“点起了一把火”。



江苏·新沂

同样进入试运营阶段的还有新沂市生活垃圾焚烧发电项目,今日,高能环境江苏省新沂市生活垃圾焚烧发电项目(以下简称新沂项目)正式通过72+24小时试运行 。



新沂项目全景



新沂项目年处理生活垃圾约29.2万吨,配置2台400吨/日的机械炉排焚烧炉+1套15MW的汽轮发电机组,烟气净化系统采用“SNCR+喷雾反应塔+活性炭吸附+干法脱酸+袋式除尘”的工艺,渗滤液处理采用除渣预处理+混凝沉淀+调节+ 厌氧UBF+AO-MBR(外置)+纳滤(NF)工艺,纳管排放至市政污水管网。



新沂项目点火成功



输电线路跨乡过镇

施工协调难度极大



新沂项目厂外输电线路工程总长11.47公里,39座新建线路塔杆跨越2个乡镇、4个村庄、35个村民小组、100多户家人,需要占用农田、大棚、果园、水塘等用地,同时还需穿越京沪高速公路,导致整个厂外输电线路施工、协调难度极具加大。项目部联合新沂市委市政府专门成立输电线路推进协调小组,市委领导挂职督办,召开专题协调会多达10余次,最终历经半年多时间,于12月18日完成厂外输电工程。



天津·静海

依旧是今天,高能环境天津静海区新能源环保发电项目顺利完成72+24小时试运行,成功进入项目试运营阶段,标志着静海区的生活垃圾将由原来的卫生填埋正式转变为新能源环保发电。

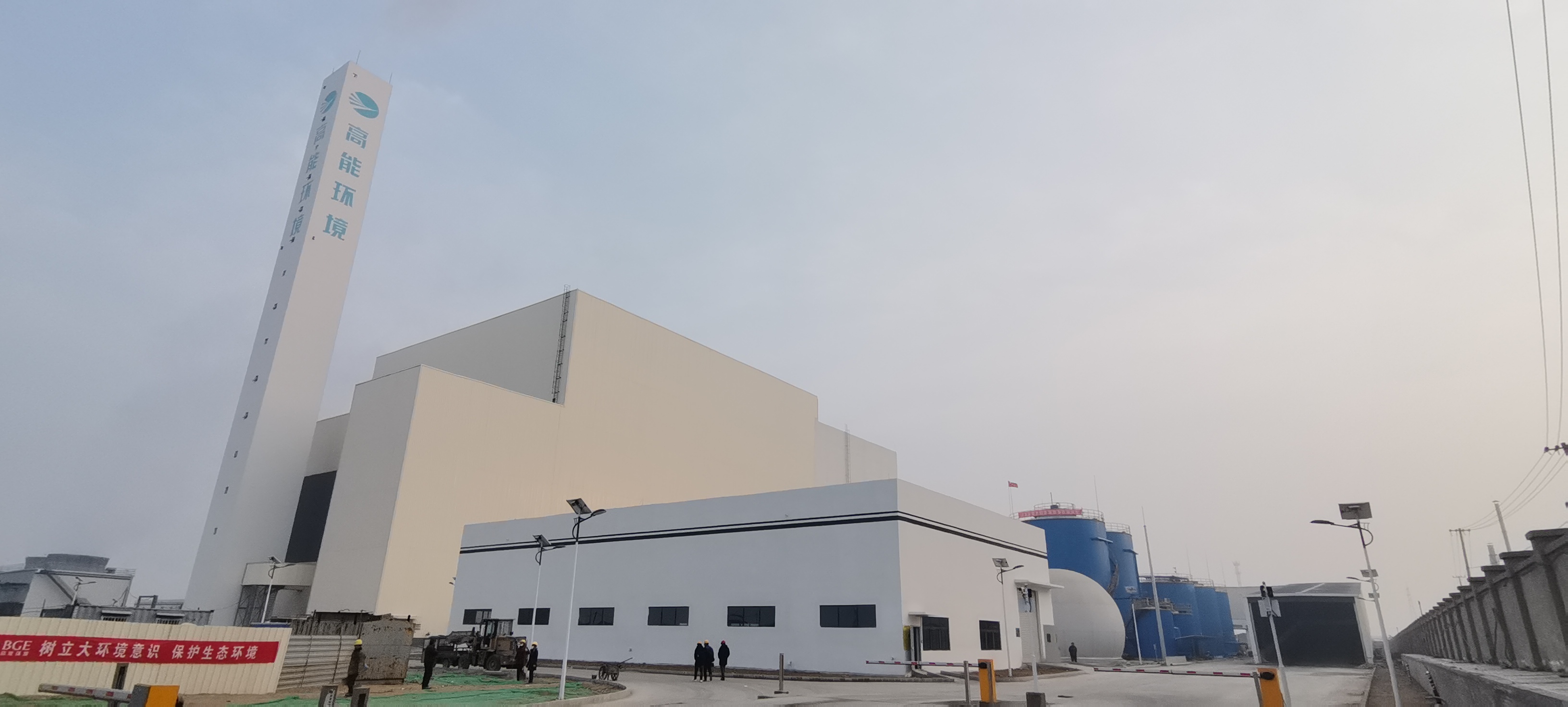

静海项目全景



静海项目一期日处理能力为1000吨,采用2×500t/d的焚烧线,配置一套25MW凝汽式汽轮发电机组,满足静海区全域生活垃圾处理需求,年处理垃圾总量约31万吨,发电量约2×108KW·h,其中20%将用于厂区供电,其余全部并入静海区供电系统。由于静海项目地处京津冀地区,要求达到京津冀大气污染传输通道城市(“2+26”城市)污染物排放限值。



静海项目锅炉水压试验成功



争分夺秒赶进度

餐厨预处理线同步投产



项目自2019年7月份开工建设以来,团队首先建立起一套完善的施工质量、安全保障体系,全员上下同欲,确保项目建设进度。该项目采用中温次高压机组,焚烧炉膛内堆焊工作量巨大,且工艺要求高,项目部克服现场种种困难,一路过关斩将、所向披靡。新冠疫情席卷全国之时,静海项目部在集团的指导下,一边严抓疫情防控,一边争分夺秒抢进度,凭借丰富的项目管理经验和过硬的技术实力,创下了十几个里程碑节点 “一次性成功”的纪录,顺利进入试运营阶段,同时配套的一期处理规模50d/t餐厨垃圾预处理线实现同步投产。

分享到:
微信客服
